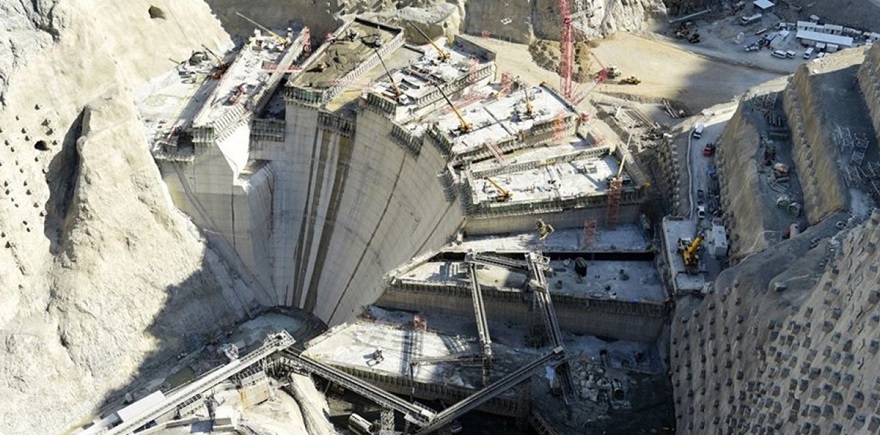

25 Kez İhale Edilen Dev Projenin Son İkmal İhalesini 1.3 Milyar TL'ye Limak Aldı

25 Kez İhale Edilen Dev Projenin Son İkmal İhalesini 1.3 Milyar TL'ye Limak Aldı

2012 yılında ilk ihalesine çıkan Yusufeli Barajı ve Hes Projesinin ihalesini Limak+Cengiz+Kolin kazanmıştı. Proje için 3'ü büyük olmak üzere 25'ten fazla ihale yapıldı. Nisanda yapılan son ikmal projesini 1.3 milyar TL teklif ile Limak kazandı.

A+A-

2012 yılında 486.8 milyon liraya ihale edilerek yapımına başlanan “Yusufeli Barajı ve HES” projesinde üçüncü ikmal ihalesi yapıldı.

“Yusufeli Barajı ve HES Tamamlama ve Mansap Düzenlemesi” ihalesinin 9 Nisan’da davet usulüyle gerçekleşti.  İhale 1 milyar 299 milyon 102 bin liraya Limak İnşaat'a verildi.

BİTİŞ TARİHİ YİNE ERTELENDİ

2012'deki ilk ihale sözleşmesinde, inşaat süresi yaklaşık 7 yıl olarak belirlenmiş ve projenin 2019'da bitirilmesi imza altına alınmıştı. 2018'deki ilk ikmal ihalesinde bitiş tarihi 4 Nisan 2021 olarak belirlendi.  Geçtiğimiz Cuma günü 16 Nisan'da imzalanan sözleşmeye göre inşaatın bitiş tarihi 10 Temmuz 2022'ye ertelendi.

TOPLAM MALİYET EN AZ 6.4 MİLYAR TL

Yusufeli Barajı ve HES projesi için bugüne kadar 3'ü dev boyutta en az 25 ihale yapıldı. 3 dev ihaleden ilki 2012 yılında 486.8 milyon TL, ikinci (ikmal) ihale 2018'de 1 milyar 428 milyon TL ve üçüncü (ikmal) ihale 2021 yılında 1.299 milyon TL olarak gerçekleşti. Bugünkü dolar kurlarıyla hesaplandığında toplam maliyet 6.4 milyar lirayı buldu.

3'LÜ BAŞLADI LİMAK KALDI

Yusufeli Baraj ve HES projesinin 2012'deki ilk ihalesini 486.8 milyon TL fiyatla yapmayı taahhüt eden Limak+Cengiz+Kolin ortaklığı ile 2012 sonunda sözleşme imzalandı, işe başlandı. Daha sonra projede sadece Nihat Özdemir’in sahibi olduğu Limak İnşaat kaldı.

Kaynak: Sözcü

10 YILDIR DEVAM EDİYOR

13 Ağustos 2012
İLK İHALE

Yusufeli Barajı ve HES İnşaatı İhalesi (Belli İstekliler Arasında usülü)
486 MİLYON LİRA (273.5 milyon dolar)
Limak+Cengiz+Kolin ortaklığı
İnşaat Süresi : 21.12.2012 – 19.05.2019

30 Mart 2018
İKİNCİ İHALE (Tamamlama)
Yusufeli Barajı ve HES İkmali (21-b Pazarlık usülü)
1 MİLYAR 428 MİLYON TL (361.6 milyon dolar) (1dolar:3.95tl)
Limak İnşaat
İnşaat Süresi : 20.04.2018 – 04.04.2021

9 Nisan 2021
ÜÇÜNCÜ İHALE (Tamamlama)

Yusufeli Barajı ve HES Tamamlama ve Mansap Düzenlemesi (21-b Pazarlık usulü)
1 MİLYAR 299 MİLYON TL (159.3 milyon dolar)
Limak İnşaat
İnşaat Süresi: 16.04.2021 – 10.07.2022



HABERE YORUM KAT

UYARI: Küfür, hakaret, rencide edici cümleler veya imalar, inançlara saldırı içeren, imla kuralları ile yazılmamış,
Türkçe karakter kullanılmayan ve büyük harflerle yazılmış yorumlar onaylanmamaktadır.
